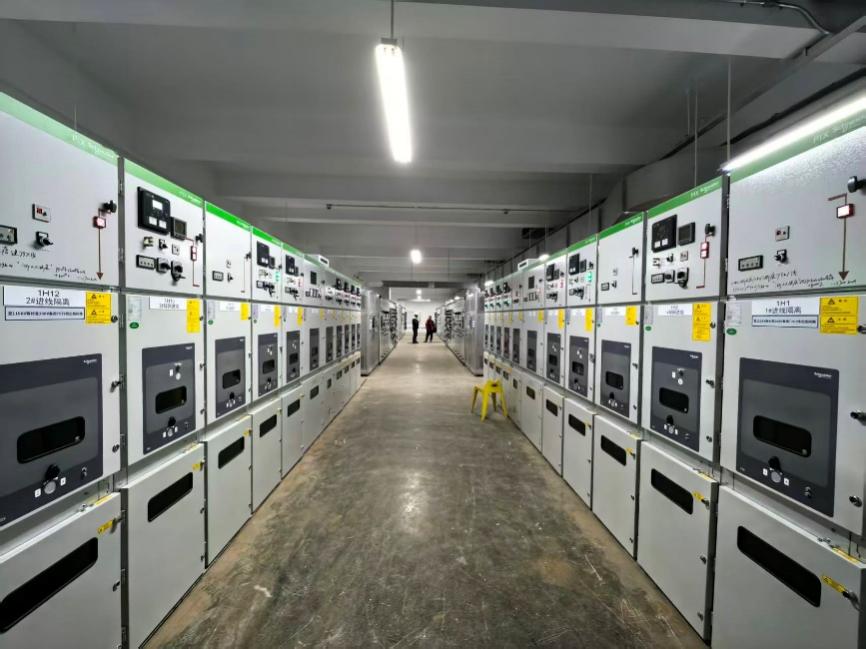

2025年11月24日,紫金港校区大健康综合交叉组团变电所成功通电,为大健康项目建设注入蓬勃动力。大健康组团变电所共有2个变电所,8台变压器,总装机容量为12100kVA。

双路专线,稳定可靠
项目启动前期,水电保障中心高度重视,与属地国网公司紧密联系,加强沟通,最终为大健康组团争取到了2路10kV电力专线的供电方案,而且2路专线分别来自两个不同的110kV变电站,进一步提高了大健康组团的供电可靠性。
方案优化,节省投资
大健康项目原外线路径方案为经蒋墩路沿线,但在现场管沟确认时发现蒋墩路存在空余电缆管孔不足、需大面积开挖敷设新管孔的困境。为此,水电保障中心多次与属地国网公司、施工单位商讨、反复斟酌修改方案,最终调整为由五常港路布线,大幅减少开挖量,降低施工难度与成本,预计减少投资百余万元。
预留发展,强化安全
在设计阶段,水电保障中心校园供电安全角度出发,积极建议在大健康组团的高压柜中预留了一台环网出线柜,便于后期与紫金港校区供电网组成环网。这一举措进一步强化了大健康综合交叉组团与整个校区的供电保障,为科研教学活动的顺利开展筑牢了坚实的电力基础。


此次大健康变电所顺利通电,是水电保障中心一心为校、砥砺奋进的生动写照。作为学校电力设施的运维管理部门,水电保障中心将进一步做好校园供电规划,以优质电力服务为校区科研教学等各项事业发展保驾护航。
